1. Có được phép đập tường để mở rộng ban công chung cư không?
Đây là vấn đề cần xác định đầu tiên trước khi lên phương án thiết kế và thi công.
Tại chung cư, phần ban công, mặt ngoài công trình và nhiều cấu kiện liên quan có thể thuộc phạm vi quản lý chung của tòa nhà. Việc tự ý đập tường, thay đổi kích thước ban công hoặc tác động đến mặt đứng có thể làm thay đổi hiện trạng được bàn giao.
Đặc biệt, không nên hiểu rằng tường ngăn trong căn hộ thì mặc nhiên được phép phá. Một số bức tường có thể liên quan đến kết cấu, hệ thống kỹ thuật hoặc yêu cầu phòng cháy chữa cháy.
Trước khi thi công, gia chủ nên:
- Kiểm tra bản vẽ hoàn công hoặc hồ sơ kỹ thuật căn hộ.
- Xác định loại tường cần tháo dỡ.
- Kiểm tra vị trí dầm, cột, sàn và các cấu kiện chịu lực.
- Xác định phần ban công thuộc sở hữu riêng hay liên quan đến phần sở hữu chung.
- Liên hệ Ban quản lý để biết quy định cải tạo cụ thể.
- Chỉ triển khai sau khi phương án được chấp thuận theo quy trình của tòa nhà.
Không nên tự ý đập tường trước rồi mới làm thủ tục xin phép, bởi nếu phương án không được chấp thuận, gia chủ có thể phải khôi phục lại hiện trạng ban đầu.
2. Kiểm tra kết cấu trước khi đập tường
Đây là bước quan trọng nhất về mặt an toàn.

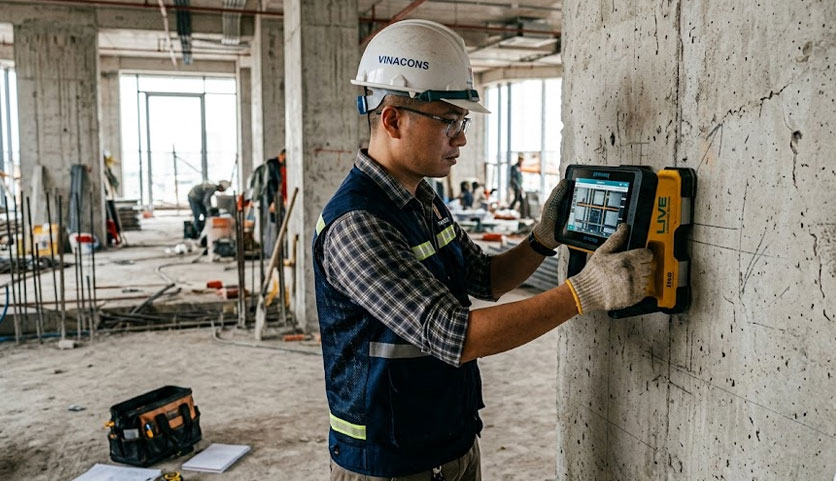

Muốn mở rộng ban công, trước tiên phải xác định chính xác bức tường nằm ở đâu trong hệ kết cấu của căn hộ. Việc khảo sát không nên chỉ dựa vào quan sát bằng mắt thường.
2.1. Những vị trí cần kiểm tra
- Cột bê tông cốt thép.
- Dầm phía trên và phía dưới ô tường.
- Sàn ban công.
- Mép sàn và kết cấu console nếu có.
- Tường chịu lực.
- Hộp kỹ thuật.
- Đường điện, nước, điều hòa và các đường ống âm tường.
- Hệ thống thoát nước ban công.
Nếu bức tường nằm giữa các cấu kiện kết cấu hoặc có dấu hiệu liên quan đến kết cấu chịu lực, cần có kỹ sư hoặc đơn vị chuyên môn kiểm tra trước khi đưa ra phương án tháo dỡ.
2.3. Tuyệt đối không đục phá tùy tiện dầm, cột
Việc mở rộng không gian không đồng nghĩa với việc được phép thay đổi kết cấu chịu lực.
Nếu phương án yêu cầu tác động đến dầm, cột, sàn hoặc kết cấu ban công, đây không còn là một hạng mục đập tường thông thường mà cần được đánh giá riêng về khả năng chịu lực và phương án gia cố.
3. Khảo sát hệ thống điện nước trước khi đục phá
Một trong những rủi ro thường bị bỏ qua khi đập tường là hệ thống kỹ thuật âm bên trong tường. Trước khi tháo dỡ cần xác định đường đi của:
- Dây điện.
- Ống cấp nước.
- Ống thoát nước.
- Ống điều hòa.
- Ống gas nếu có.
- Dây mạng, truyền hình và các hệ thống điện nhẹ.
- Đường ống hoặc hộp kỹ thuật của tòa nhà.
Nếu không có bản vẽ kỹ thuật rõ ràng, đơn vị thi công có thể sử dụng thiết bị dò hoặc mở kiểm tra có kiểm soát trước khi đục phá trên diện rộng.
Việc này giúp tránh tình trạng đục trúng đường ống nước, dây điện hoặc hệ thống kỹ thuật chung, gây ảnh hưởng không chỉ đến căn hộ mà còn có thể ảnh hưởng các tầng hoặc căn hộ lân cận.

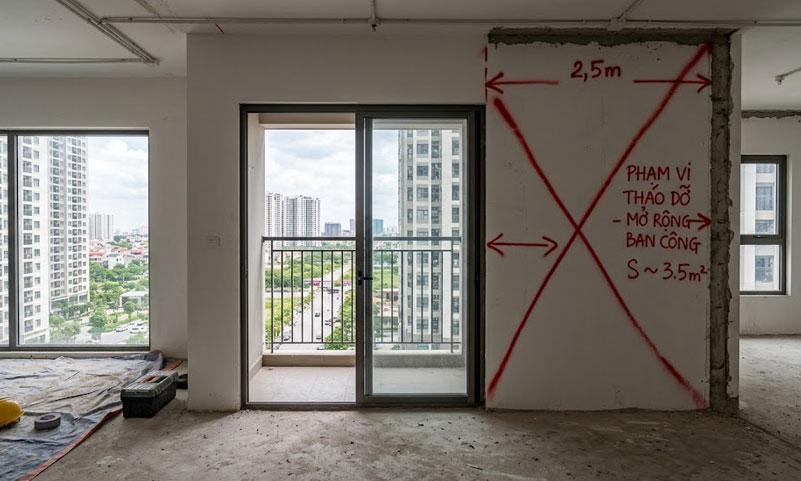

4. Xác định chính xác phạm vi được phép mở rộng

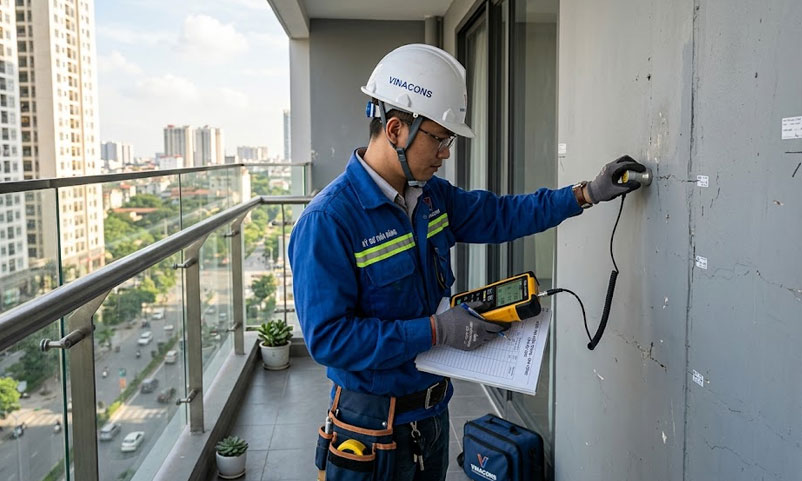

Sau khi kiểm tra kết cấu, cần xác định phần diện tích có thể cải tạo.
Không nên chỉ căn cứ vào mong muốn của gia chủ như "đập hết phần tường này để ban công rộng hơn". Phạm vi thực tế phải phụ thuộc vào:
- Kết cấu hiện trạng.
- Hồ sơ thiết kế của tòa nhà.
- Quy định của Ban quản lý.
- Quy định về mặt đứng công trình.
- Hệ thống thoát nước.
- Lan can và các cấu kiện bảo vệ.
- Khoảng cách và ranh giới với các căn hộ khác.
Nếu mục tiêu là tạo thêm diện tích sử dụng phía trong, đôi khi phương án phù hợp không phải là phá toàn bộ tường mà có thể là mở rộng ô cửa, thay cửa đi hoặc điều chỉnh vách ngăn bên trong.
Việc lựa chọn phương án cần dựa trên khảo sát thực tế thay vì chỉ nhìn vào bản vẽ thiết kế nội thất.
5. Xin phép Ban quản lý trước khi thi công
Đối với căn hộ chung cư, thủ tục với Ban quản lý là bước không nên bỏ qua.
Tùy từng dự án, hồ sơ cải tạo có thể yêu cầu:
- Đơn đăng ký thi công cải tạo.
- Bản vẽ hiện trạng.
- Bản vẽ phương án cải tạo.
- Bản vẽ thể hiện phần tường tháo dỡ.
- Phương án kỹ thuật hoặc kết cấu nếu có thay đổi.
- Danh sách nhân sự và đơn vị thi công.
- Thời gian dự kiến thi công.
- Cam kết an toàn và vệ sinh.
- Hồ sơ ký quỹ thi công nếu dự án áp dụng.
Một số khu đô thị cao cấp còn có quy định riêng về thời gian vận chuyển vật tư, tiếng ồn, tập kết phế thải, sử dụng thang máy và bảo vệ khu vực công cộng.
Do đó, quy trình của mỗi chung cư có thể khác nhau. Gia chủ cần lấy quy định cải tạo mới nhất từ Ban quản lý trước khi triển khai.
6. Quy trình đập tường mở rộng ban công an toàn
Sau khi phương án được chấp thuận, quá trình tháo dỡ cần được thực hiện theo trình tự kiểm soát.
Bước 1: Bảo vệ khu vực thi công
Sàn nhà, cửa, thang máy và khu vực hành lang cần được che chắn phù hợp.
Các vị trí có nguy cơ phát tán bụi phải được cô lập để hạn chế ảnh hưởng đến các khu vực khác trong căn hộ.
Bước 2: Ngắt hoặc cô lập hệ thống kỹ thuật
Trước khi đục phá, đơn vị thi công cần xác định và xử lý các đường điện, nước hoặc hệ thống kỹ thuật nằm trong phạm vi tác động.
Không được vừa đục phá vừa dò đường ống một cách thiếu kiểm soát.
Bước 3: Tháo dỡ theo từng phần

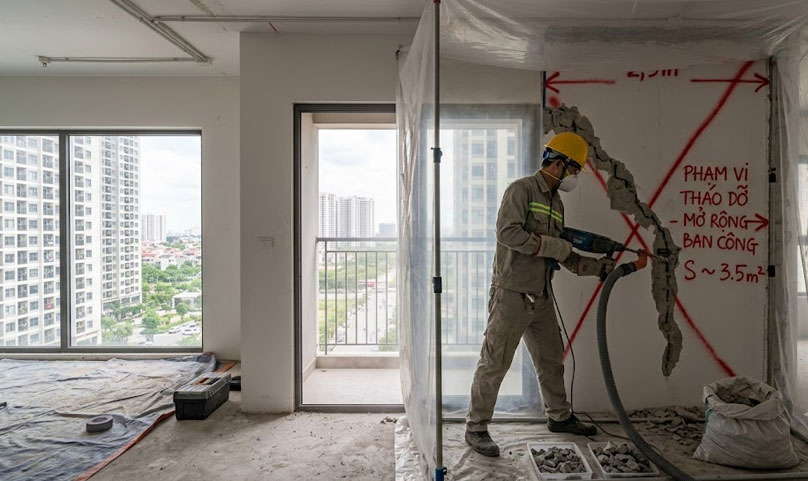

Tường nên được tháo dỡ có kiểm soát, từ phần phù hợp theo phương án kỹ thuật xuống dưới, thay vì dùng lực lớn phá đồng loạt.
Đặc biệt, không nên sử dụng búa phá công suất lớn ở những vị trí sát dầm, cột hoặc kết cấu cần bảo vệ.
Bước 4: Thu gom phế thải
Gạch, bê tông và vật liệu tháo dỡ cần được thu gom liên tục.
Không nên chất đống vật liệu nặng trên sàn ban công hoặc một khu vực nhỏ trong thời gian dài, bởi tải trọng tập trung có thể tạo ra rủi ro không cần thiết.
Bước 5: Kiểm tra sau tháo dỡ
Sau khi hoàn thành phần đập phá, cần kiểm tra:
- Dầm, cột có bị ảnh hưởng không.
- Mép sàn có nứt bất thường không.
- Các đường ống có bị tổn thương không.
- Khu vực tiếp giáp có bị bong bật hay nứt không.
- Hệ thống thoát nước còn hoạt động bình thường không.
Chỉ sau khi hiện trạng được kiểm tra mới chuyển sang bước xây dựng, hoàn thiện tiếp theo.
7. Những trường hợp không nên tự ý đập tường
Có một số trường hợp gia chủ không nên tự quyết định phá tường chỉ dựa trên kinh nghiệm thi công thông thường.
7.1. Tường có liên quan đến kết cấu
Nếu chưa xác định rõ tường có chịu lực hay không, cần dừng việc tháo dỡ và kiểm tra kỹ thuật.
7.2. Vị trí sát cột hoặc dầm
Đục phá sát cấu kiện bê tông cốt thép có thể ảnh hưởng đến lớp bảo vệ hoặc cốt thép nếu thi công không kiểm soát.
7.3. Tường có hộp kỹ thuật
Không nên phá hộp kỹ thuật hoặc tường bao quanh trục kỹ thuật khi chưa xác định quyền quản lý và hệ thống bên trong.
7.4. Thay đổi mặt ngoài ban công
Nếu phương án làm thay đổi lan can, kích thước ban công, cửa mặt ngoài hoặc hình thức kiến trúc của tòa nhà, cần đặc biệt kiểm tra quy định của Ban quản lý.
7.5. Có dấu hiệu nứt hoặc võng bất thường
Nếu khu vực ban công đã xuất hiện nứt, thấm, võng hoặc các dấu hiệu bất thường, cần đánh giá nguyên nhân trước khi cải tạo.
8. Có nên dùng máy cắt bê tông để đập tường?
Không có một phương pháp tháo dỡ duy nhất phù hợp cho mọi căn hộ.
Với từng loại tường và điều kiện thực tế, đơn vị thi công có thể kết hợp cắt, khoan hoặc đục phá thủ công nhằm kiểm soát rung chấn và phạm vi tác động.
Trong căn hộ chung cư, yếu tố cần quan tâm không chỉ là tốc độ phá dỡ mà còn là:
- Độ rung.
- Tiếng ồn.
- Bụi.
- Khả năng ảnh hưởng đến căn hộ liền kề.
- An toàn cho kết cấu.
- Khả năng vận chuyển phế thải.
Vì vậy, phương pháp thi công nên được lựa chọn sau khi khảo sát thực tế và căn cứ vào quy định của dự án.
9. Những sai lầm thường gặp khi mở rộng ban công
9.1. Đập tường trước, xin phép sau
Đây là sai lầm dễ khiến gia chủ phải khôi phục hiện trạng nếu phương án không được chấp thuận.
9.2. Chỉ nhìn tường mà không kiểm tra kết cấu
Một bức tường có thể nằm cạnh hoặc liên kết với các cấu kiện quan trọng. Việc xác định "tường không chịu lực" cần dựa trên hồ sơ và khảo sát, không nên phán đoán bằng mắt.
9.3. Không kiểm tra đường ống
Đục trúng đường cấp nước hoặc thoát nước có thể gây thiệt hại lớn và ảnh hưởng đến các căn hộ khác.
9.4. Để phế thải quá nhiều tại ban công
Vật liệu tháo dỡ có trọng lượng lớn cần được thu gom và vận chuyển theo từng đợt thay vì tập kết tùy tiện.
9.5. Bỏ qua việc hoàn trả hiện trạng
Sau khi cải tạo, gia chủ vẫn phải đảm bảo khu vực thi công đáp ứng yêu cầu về an toàn, thẩm mỹ, chống thấm, thoát nước và các quy định bàn giao của tòa nhà.
10. Nên khảo sát trước khi thiết kế phương án mở rộng ban công
Với những căn hộ có nhu cầu cải tạo lớn, trình tự hợp lý nên là:
Khảo sát hiện trạng → kiểm tra kết cấu → kiểm tra MEP → xác định phạm vi cải tạo → lập phương án → xin ban quản lý → triển khai thi công → nghiệm thu → hoàn trả hiện trạng.
Cách làm này giúp hạn chế việc thiết kế một phương án đẹp nhưng không thể thi công hoặc không được Ban quản lý chấp thuận.
Đặc biệt với các căn hộ đã hoàn thiện nội thất, việc khảo sát trước còn giúp hạn chế phải tháo dỡ những hạng mục đã làm xong để xử lý lại kết cấu và hệ thống kỹ thuật.
Đập tường mở rộng ban công chung cư không nên được xem là một hạng mục phá dỡ đơn giản. An toàn kết cấu, hệ thống kỹ thuật, quy định của Ban quản lý và yêu cầu hoàn trả hiện trạng đều cần được kiểm tra trước khi thi công. Với những phương án cải tạo phức tạp, gia chủ nên lựa chọn đơn vị có năng lực khảo sát, thiết kế và thi công đồng bộ để kiểm soát rủi ro ngay từ đầu. Nội Thất Gỗ Óc Chó Huy Hoàng nhận khảo sát, thiết kế và thi công nội thất gỗ óc chó trọn gói, hỗ trợ gia chủ kiểm tra hiện trạng và xây dựng phương án cải tạo phù hợp với điều kiện thực tế của căn hộ. Liên hệ 0333.88.9999 để được tư vấn.
